消防管道安装工艺重点
1、消防管道支架安装位置和标高要严格安装支架安装图进行放线。
2、支架胀栓打孔深度为130mm,而且必须用专用钻头扩孔,保证胀栓完全胀开。支架的胀栓采用后切底胀栓,全部为双螺母加平垫。支架与墙体之间、U型卡与管道之间必须加5mm的橡胶垫,防止杂散电流的腐蚀。
4、为便于消防管道快速检修,建议每隔25m设1个快拆防胀限位器,且最大距离不得超过50米。点这免费下载施工技术资料
5、承插球墨铸铁管安装时,变形处的金属丝软管不得承受任何推力或拉力。
室内消火栓系统安装工艺重点
GB50242-2002《建筑给水排水及采暖工程施工质量验收规范》4.3.2、4.3.3条。
1、室内消火栓的安装参照图集04S202《室内消火栓安装》。

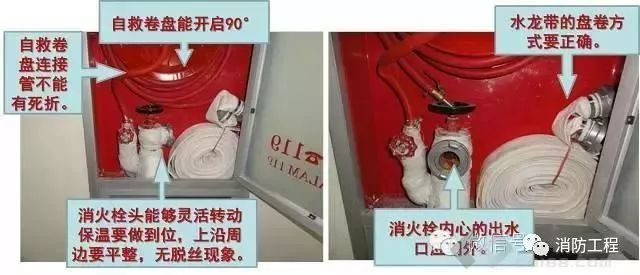

2、室内消火栓的旋转部件应为铜合金或性能不低于铸造铜合金的其他金属材料,产品应符合GB3445室内消火栓要求,安装时应开门见栓,不应安装在门轴侧,栓口中心距完成地面为1.1m。
给水管道及配件安装工艺重点
1、阀门、波纹补偿器、金属丝软管等阀部件安装前应做强度严密性试验,试验抽查的数量及要求应符合GB50242-2002《建筑给水排水及采暖工程施工质量验收规范》3.2.4/3.2.5。管道安装时应在阀部件两端设相应固定或滑动支架。点这免费下载施工技术资料
2、沟槽连接管道的支吊架设置在接头两侧和三通四通弯头异径管等管件上下游连接接头的两侧,支吊架与接头的净间距不宜小于150mm和大于300mm。施工应符合CECS151《沟槽式连接管道工程技术规程》-5.7.3。

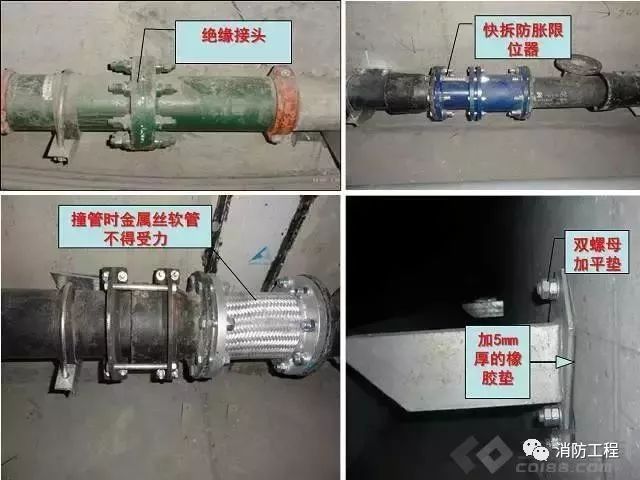

3、为防止杂散电流腐蚀,给水管道进站应加设3m长的绝缘水管,车站与区间连接管道之间、区间过轨管道两侧应设置绝缘接头。防杂散电流措施应符合设计要求和《地铁杂散电流腐蚀防护技术规程》5.2.5的规定。

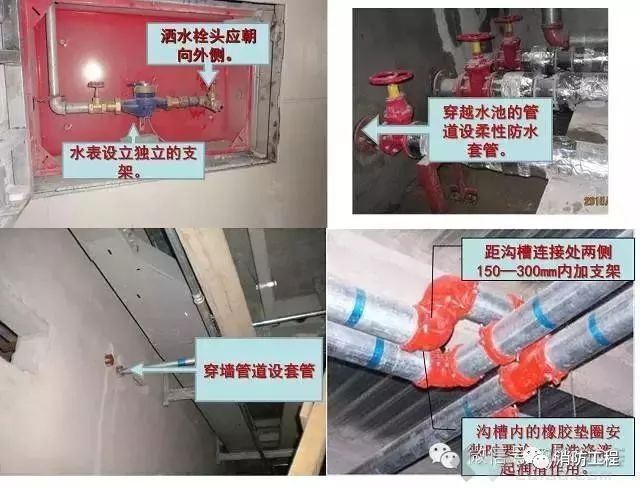

4、大于等于DN50的水表安装必须设立独立的支架,安装螺翼式水表,应符合GB50242-2002-4.2.10表前与阀门应有不小于8 倍水表接口直径的直线管段,表外壳距墙表面净距为10~30mm。
5、地下室或地下构筑物外墙有管道穿过的,应采取防水措施。对有严格防水要求的建筑物,必须采用柔性防水套管,套管的制作安装工艺应参照02S404《防水套管》。
6、管道穿越结构隔墙或楼板时,应符合GB50242-2002-3.3.13设置钢制防护套管,安装在楼板内的套管,其顶部应高出装饰地面20mm,安装在卫生间的套管,其顶部应高出装饰地面50mm,并且套管要按设计或规范要求封堵严密。
给水设备安装工艺重点
GB50242-2002《建筑给水排水及采暖工程施工质量验收规范》4.4.1~4.4.8条。

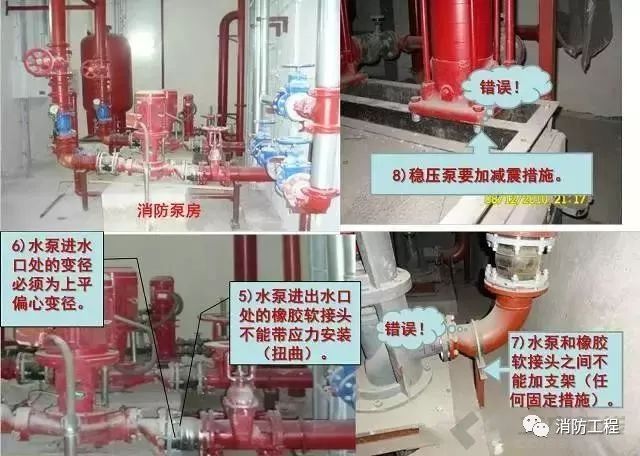

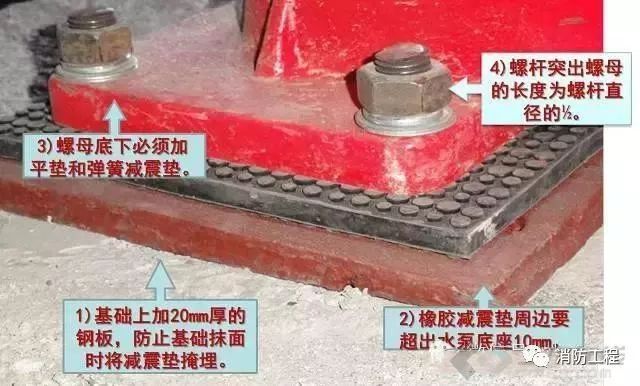

1、水泵就位前的基础混凝土强度、坐标、标高、尺寸和地脚螺栓位置必须符合设计规定,并和土建单位做好交接记录。

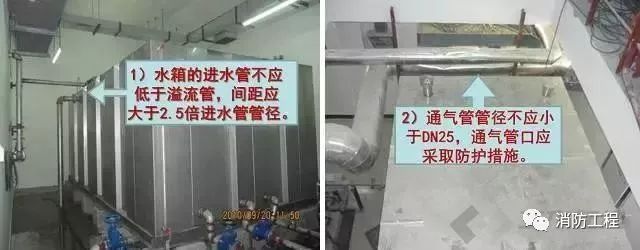

2、水箱及底座安装,其尺寸及位置应符合设计、二次供水工程技术规程(CJJ140-2010)和图集02S101规定。水箱溢流管和泄放管应设置在排水地点附近但不得与排水管直接连接。
3、市政给水管网与室内管网、水箱(罐)、水池连接处应设置有效空气隔断装置。
4、水池(箱)人孔必须加盖、带锁、封闭严密,人孔高出水池(箱)外顶不应小于0.1m。
查看更多消防管道产品>>>点击
相关问题咨询厂家购买>>>点击
